【2023年1月竣工】I棟増築工事完成までの記録♪
2022/6/23
本社工場にはA棟からH棟まで8つの棟があります!
先日、本社工場「I棟増築工事」のため地鎮祭が執り行われました
今回建設予定のI棟は全長100mと本社工場内でも最大規模となり、
あらゆる産業機械製造に対応できますΣ(・ω・ノ)ノワオ!
来年1月に竣工予定です
無事に安全に工事がすすみますように
2022/7/15

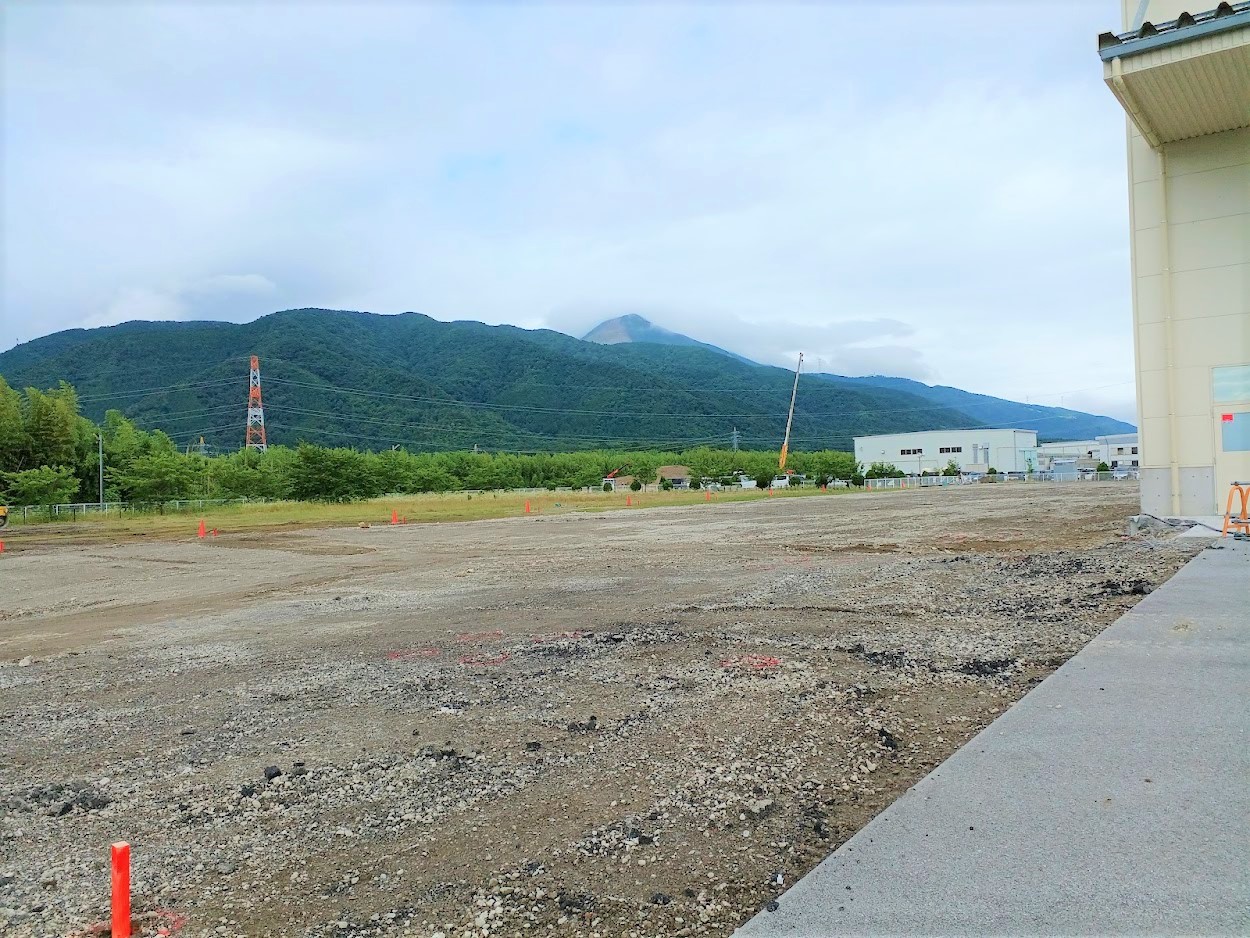

ここ最近あいにくのお天気が続いていますが、I棟建設は順調に進んでおります♬
もともと地面にはコンクリートがありましたが、キレイに更地にされ、
これから本格的に工事が始まっていきますよ~
安全第一でお願いします! 右にちょこっと見えている建物はH棟です(/・ω・)/
2022/7/26
地震に負けない丈夫な建屋にするため、柱状改良を行っています!
柱状改良とは
円柱状に地盤を固めた改良杭によって強化する工法なのじゃ
( ^ω^)…ムズカチイ。
とにかく!何事も最初の地盤、基礎が大切ですよね♬
毎日暑い中お疲れ様です!以上現場からでした
2022/7/28

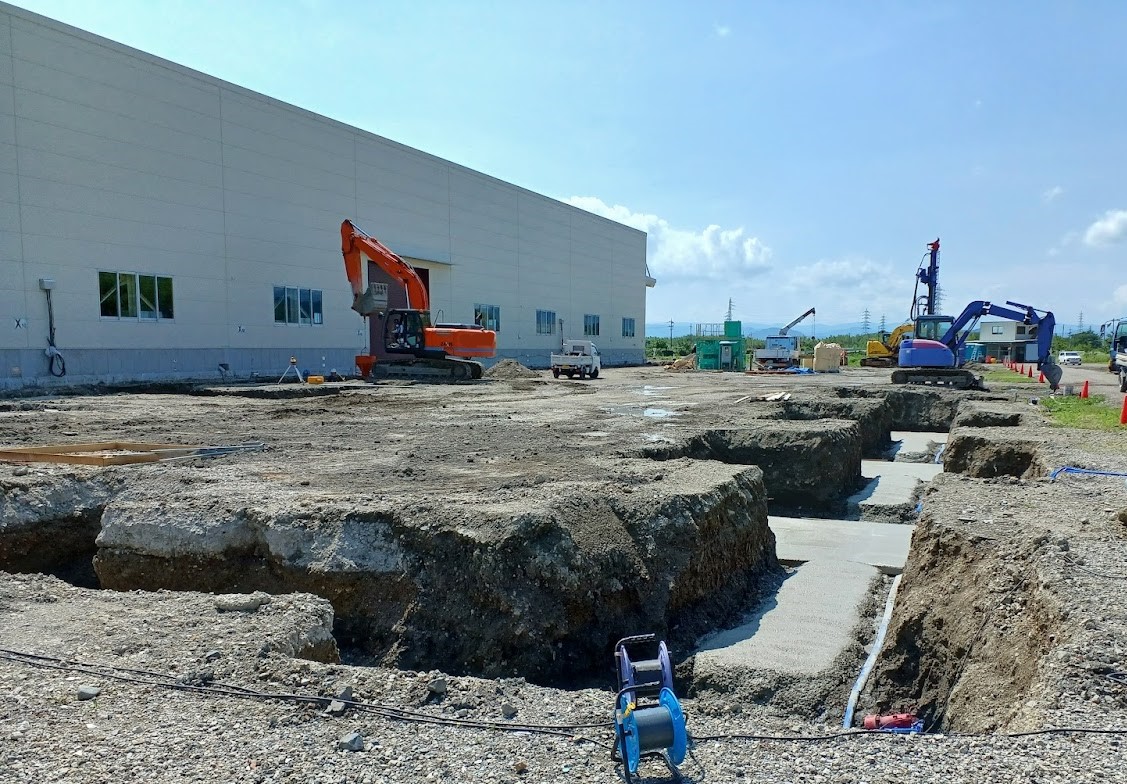

柱状改良を行った場所はショベルカーで掘り起こされ、捨てコンが流し込まれました
捨てコンとは
捨てコンクリートのことで建物の基礎工事や職人さんの作業をしやすくするためのもの
ザックリ~(笑) 着々と基礎工事が進められています~(*^▽^*)暑い中お疲れ様です
2022/9/29

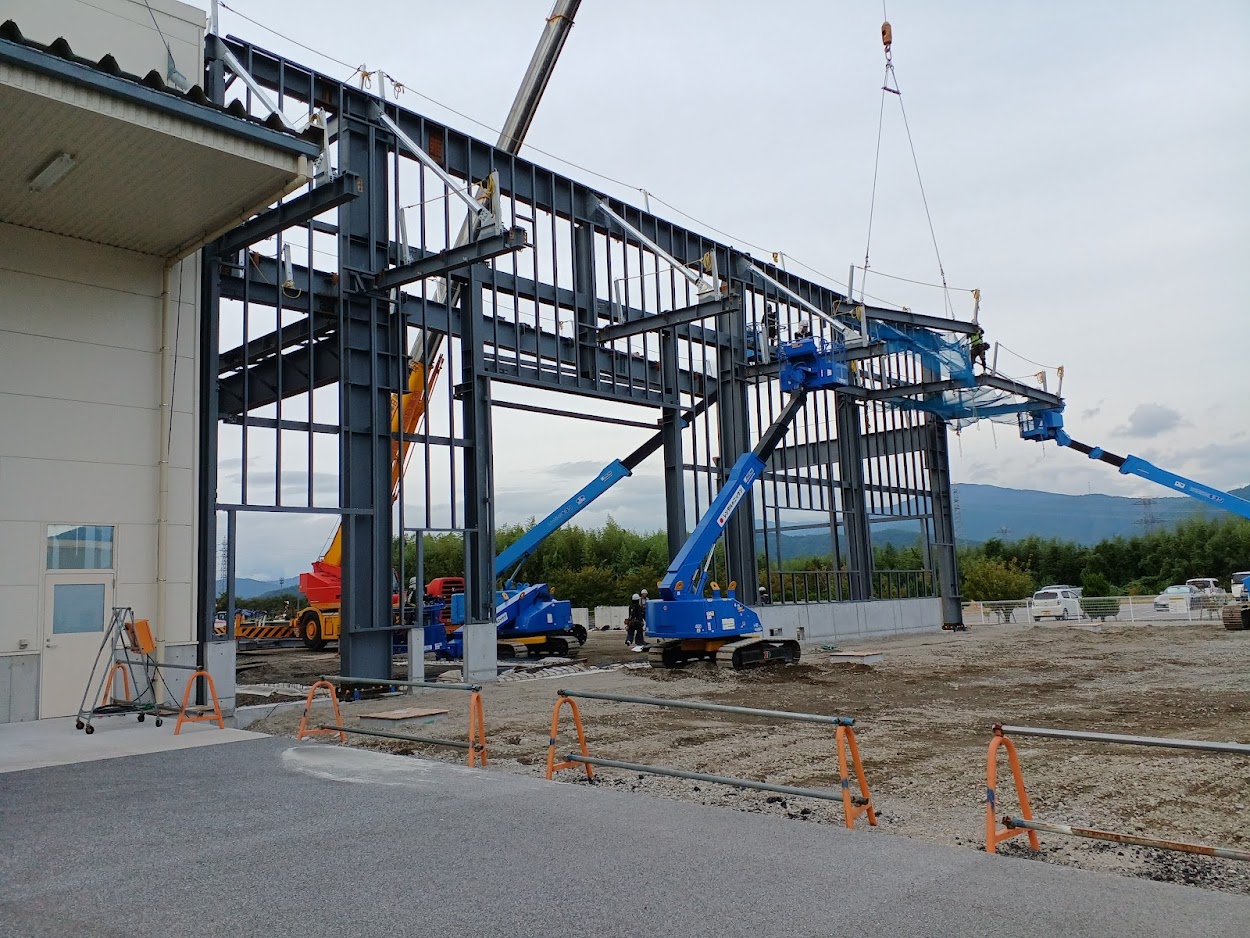

前回から2か月ほどが経ち、ついに鉄骨が建ち始めました
しっかりと建方前にお清めをして、無事を祈願しました
近くで見ると結構迫力ありますね!たくさん重機もあって、子供が見たら興奮しそう
引き続き、ご安全でどうぞよろしくお願いします
2022/11/15

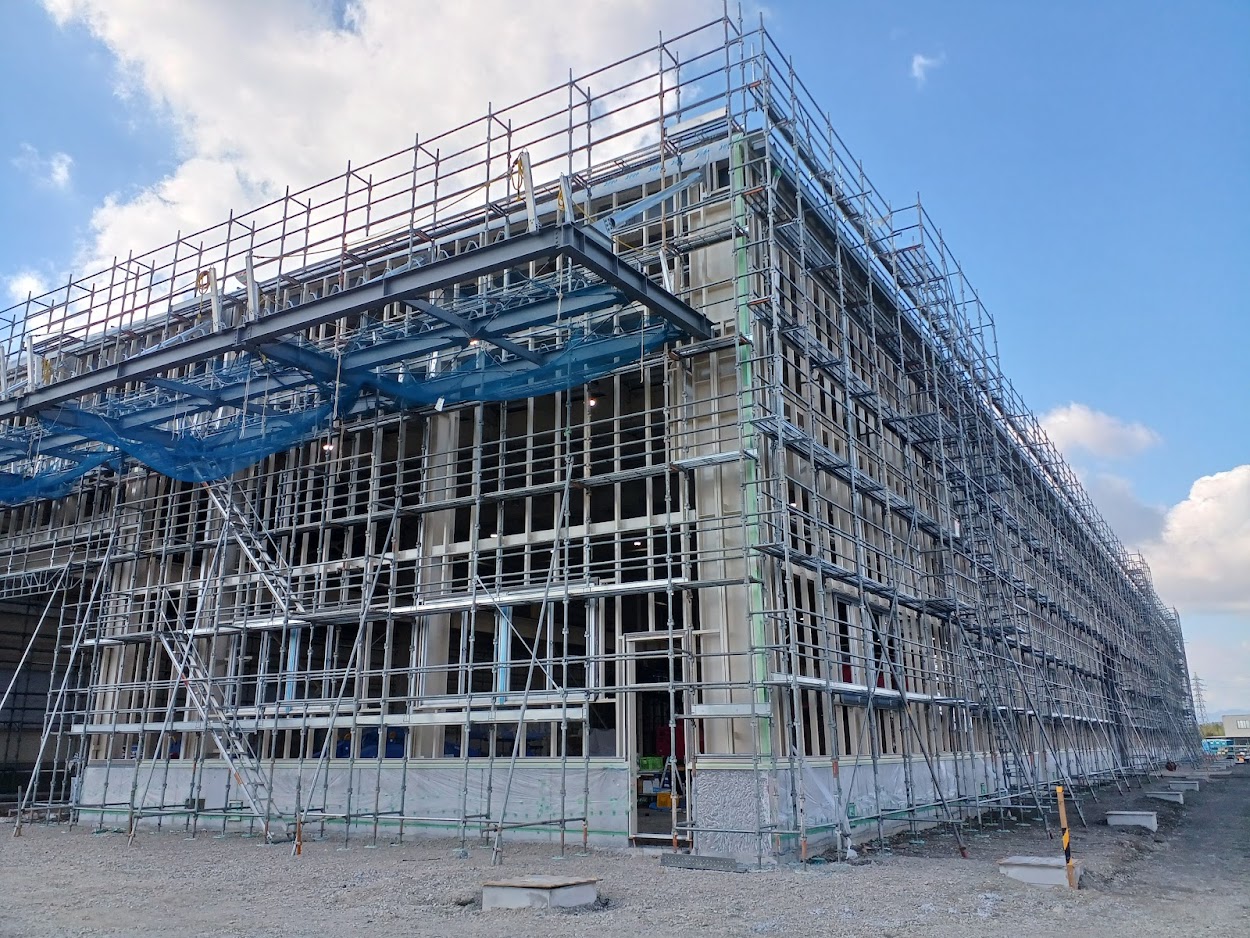

前回から1か月半ほどが経ち、もうしっかり建物になっていました
建ち並んだ鉄骨はスゴイ迫力です
内部の工事が着々と進められており、本日よりホイストクレーンの工事が始まります!
2022/12/9

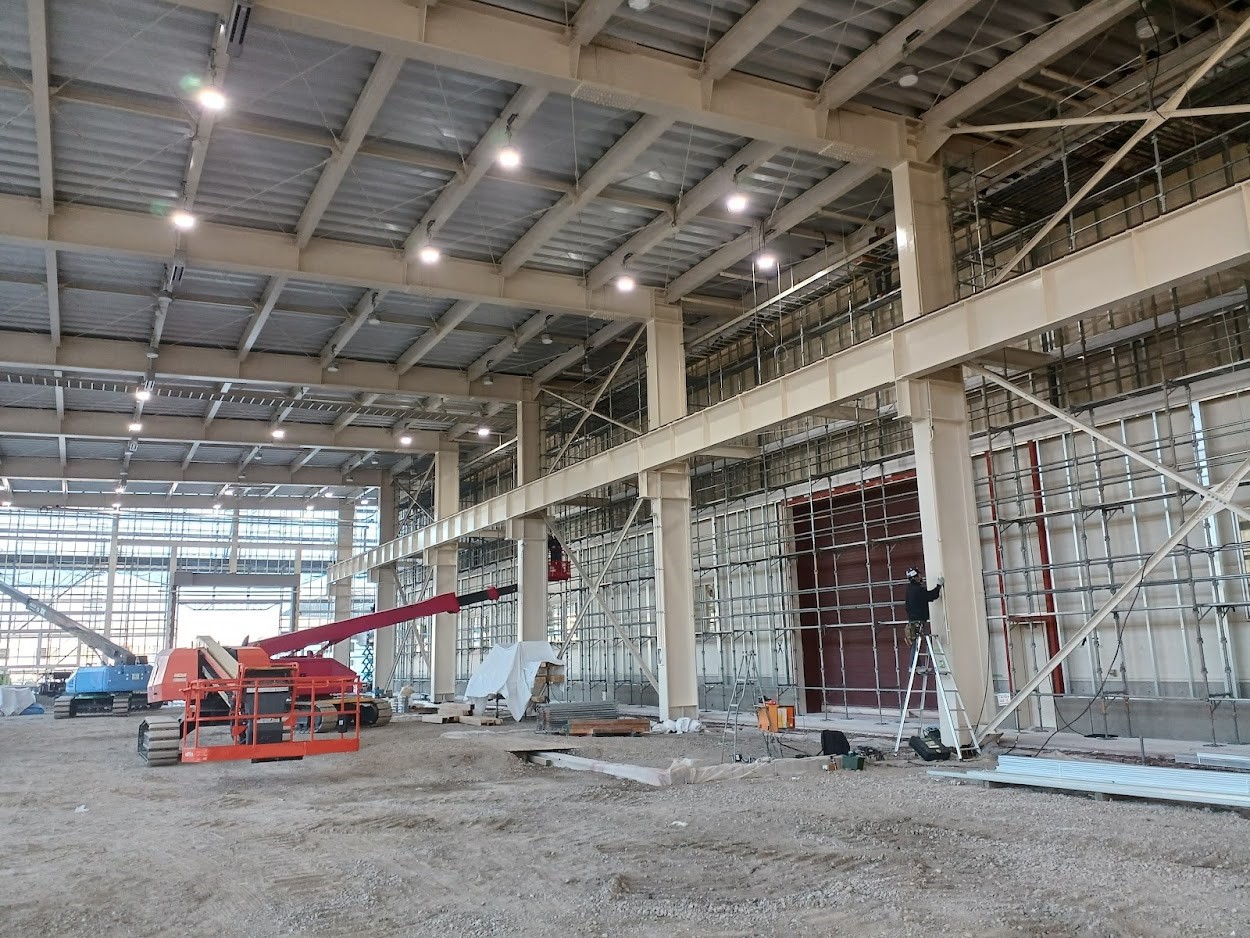

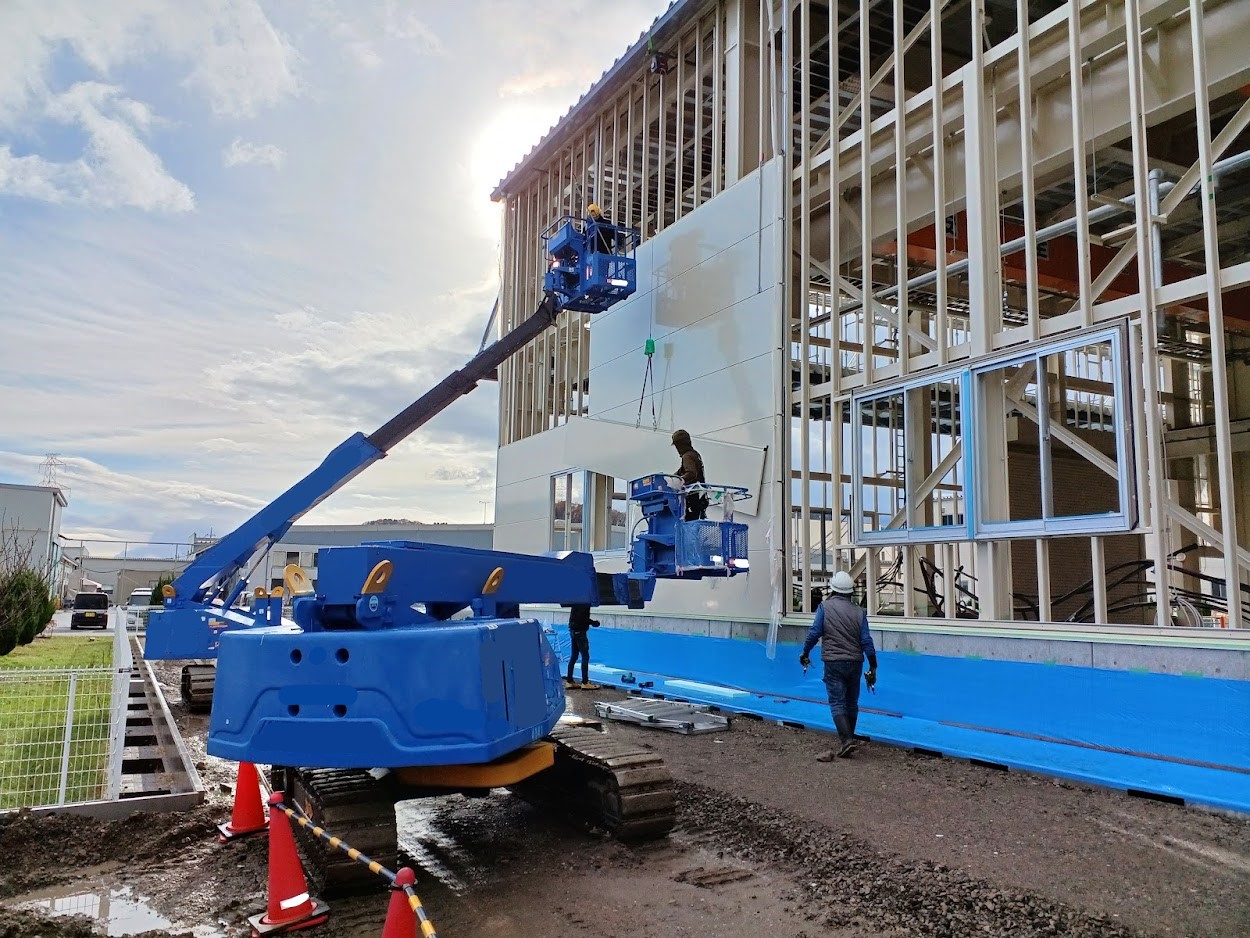

ついに側面の壁が続々と設置されています 完成まで残り約1ヶ月の予定です
内部の工事が着々と進められていくとのことです
2022/12/23

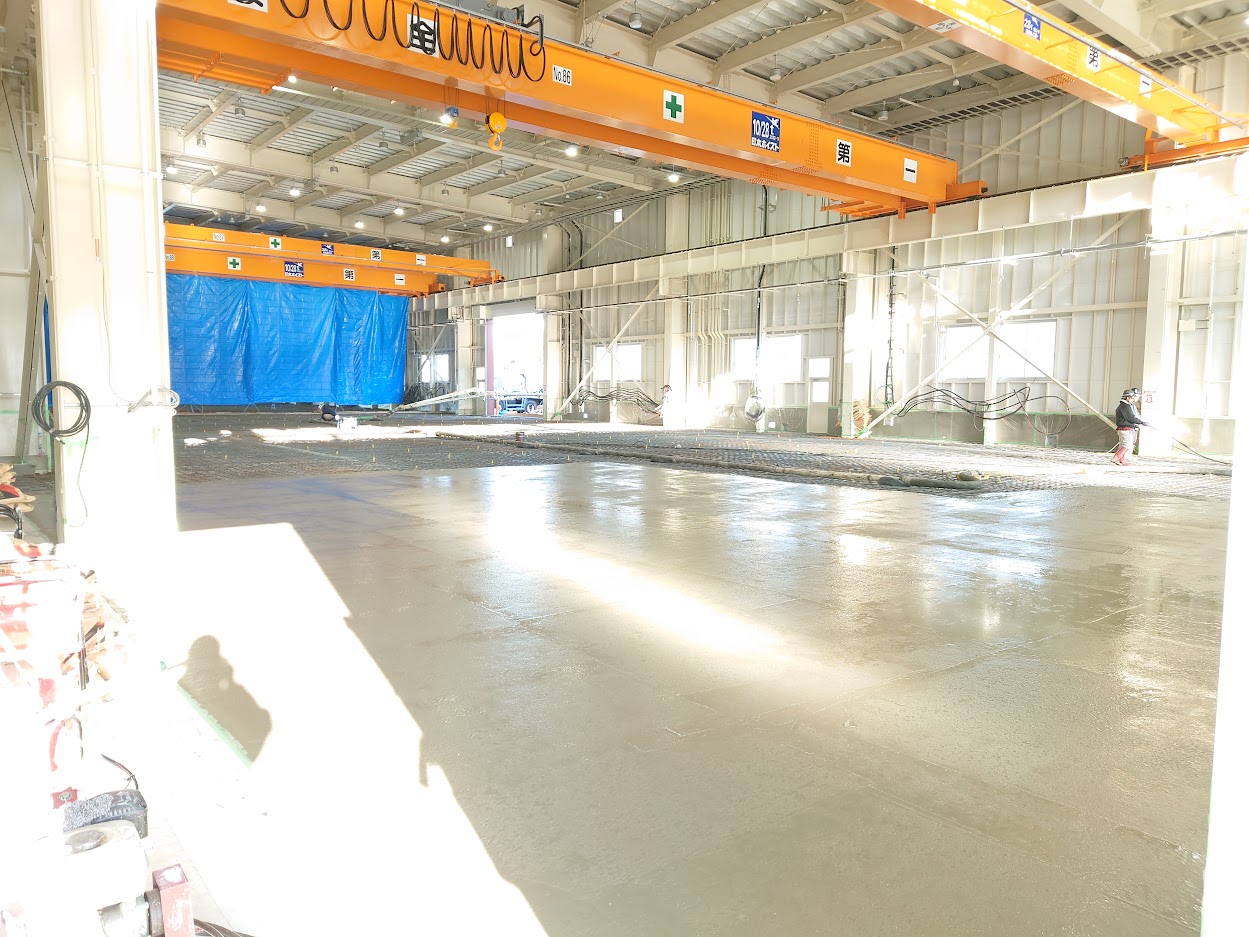

おお!床の工事が進んでいました!! こんな風に床が貼られていくんですねぇ
ほお~しっかり頑丈そうです! 完成まで約半月です

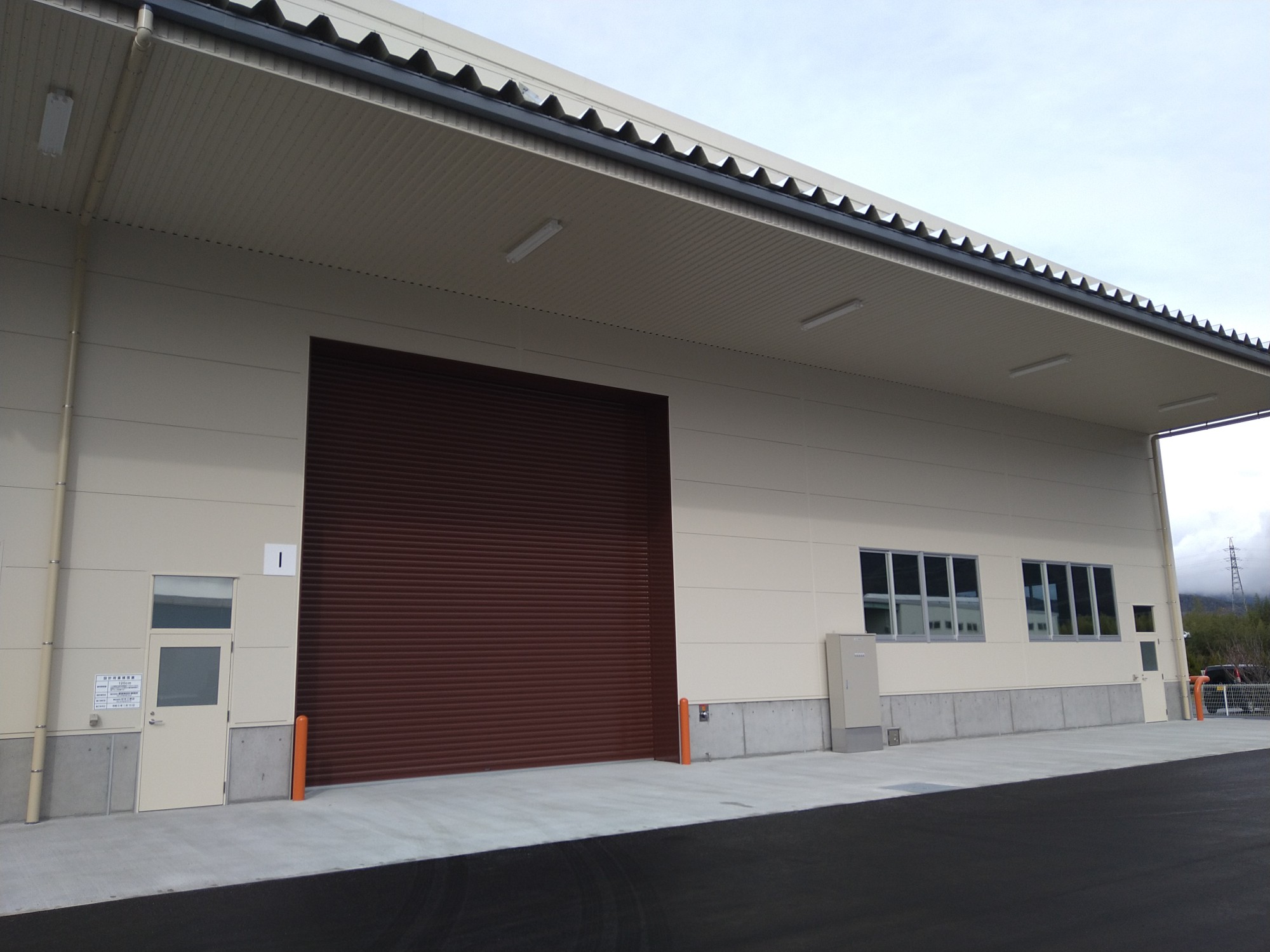

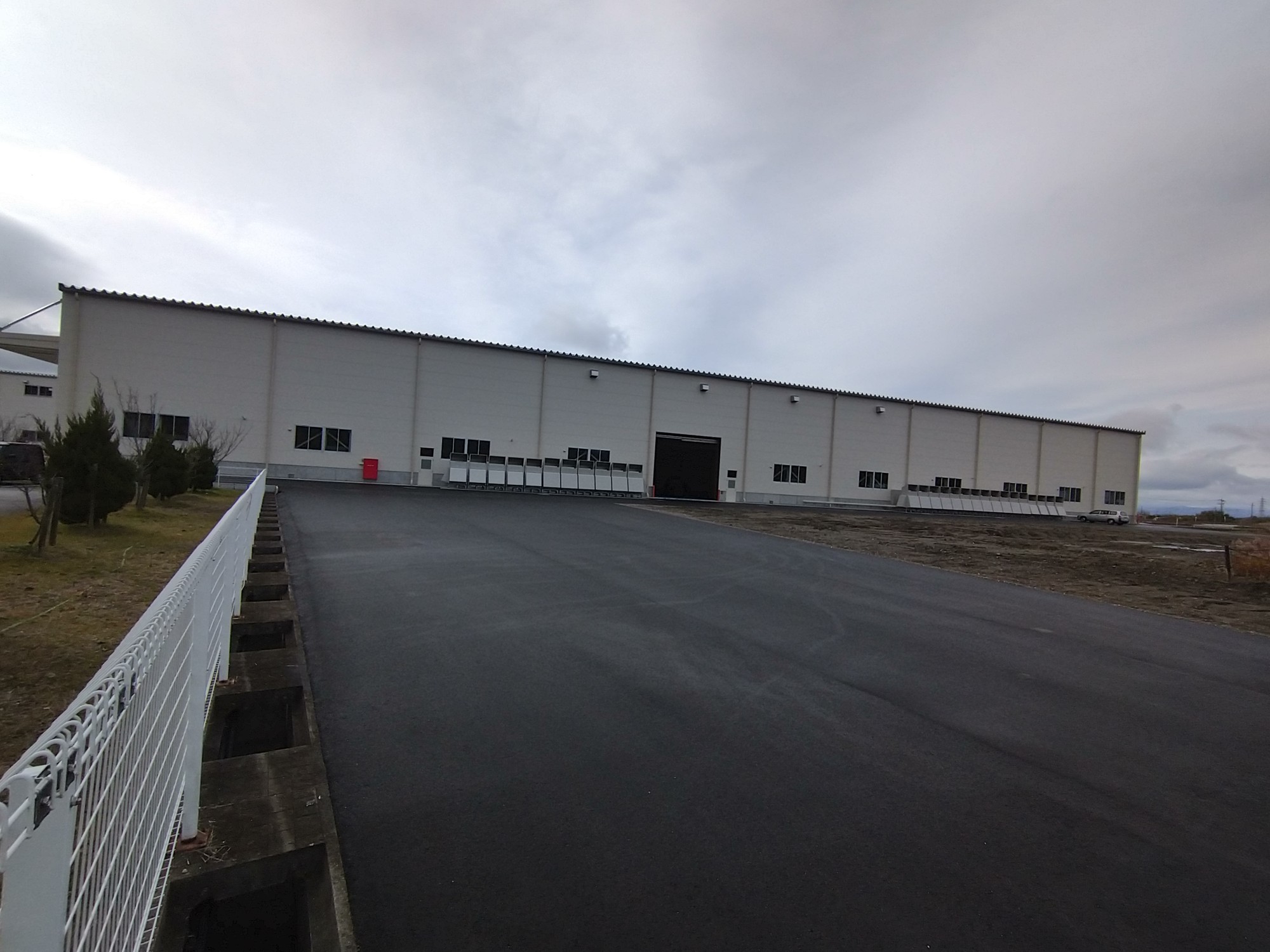

【2023年1月I棟が完成
】
2022年6月から建築を進めておりましたI棟が無事に完成しました!

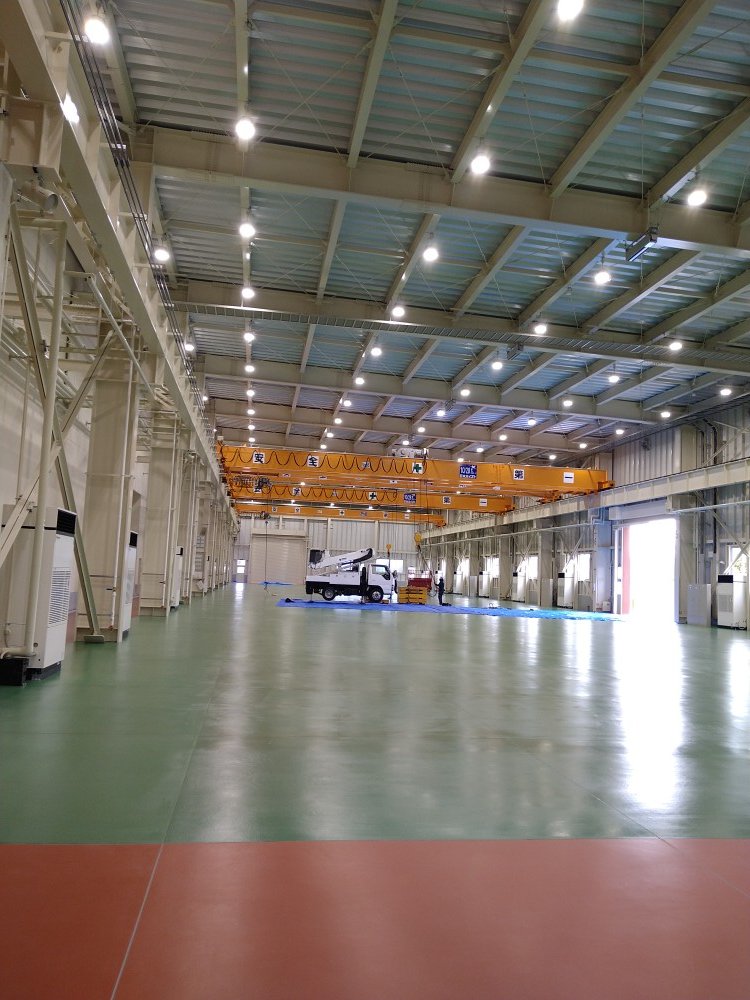

全長100m、天井クレーン10/2.8Tが2基、2.8Tが3基装備されています
あらゆる産業機械に対応できます
工事に関わって下さった皆様どうもありがとうございました
今後ともどうぞよろしくお願いします。
~完~
